漢江路東段建設重啟 擬于8月底刷黑

發布時間:2023-06-02 來源:楚都宜城網
   分享到:

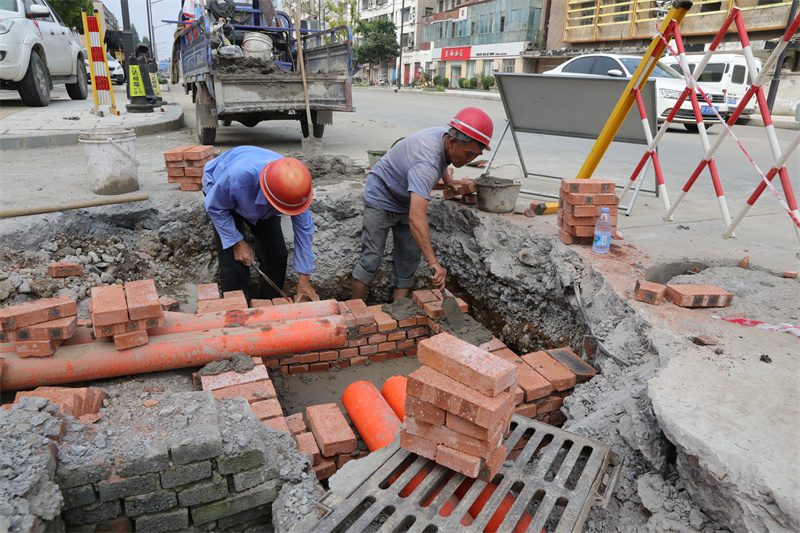

本網訊記者李勤 周波報道:6月1日,經過5天連續緊張施工,漢江路東段32個低壓入戶檢查井全部建成。
漢江路東段東起濱江大道,西至振興大道,是宜城市2019年啟動的城區22條道路改造項目之一,前期已完成雨污分流、弱電入地,因強電未入地項目至今未完工,嚴重影響城市形象和居民出行,群眾反響強烈。
項目停工后,宜城市住建局多次牽頭,協調解決建設過程中的相關問題。4月17日,住建局牽頭召開調度會;5月26日,市信訪工作聯席會議辦公室再次專項督辦。5月28日,在市民的期盼中,漢江路東段重啟建設。目前,開挖排管1000米,定向鉆760米,建設32個低壓入戶檢查井,啟動材料采購程序。
“漢江路東段還需建設8個環網柜基礎、7個箱變基礎、電力管線入地設備采購及安裝,路面整修刷黑。”宜城市住建局城建股負責人李海濤表示,下一步,將加大協調力度,督促施工單位倒排工期,按時間節點完成建設任務,市政公司7月15前完成土建任務,供電公司8月15日前完成入地設備采購及安裝,中交一公局8月底前完成路面整修刷黑,還市民一條寬敞明亮的道路。
(編輯:聞俊  編審:杜道兵)

關于我們 | 版權聲明

地址:宜城市融媒體中心(宜城大道39號) 郵編:441400

聯系電話:0710-4221100 360網站安全檢測平臺

工信部備案編號:鄂ICP備20009678號-1

互聯網新聞信息服務登記備案號:鄂新網備0304號

互聯網新聞信息服務許可證 42120200033

信息網絡傳播視聽節目許可證 117420044

清廉宜城
